动力运行中心完成学校35KV变电主体设备安装与调试 摄影:陈剑钧

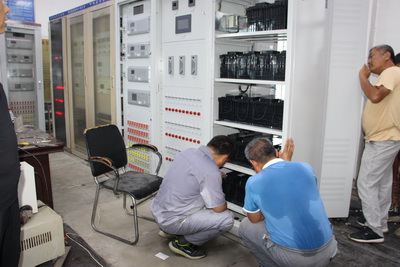

8月23日,动力运行中心完成对学校35KV变电站主体设备的安装与调试,主体电力开关控制设备已正常投入运行。 学校35千伏变电所改造工程,主要包括更换35千伏电力设备9台,更换5000KVA变压器2台,安装控保盘4面,6千伏设备保护系统更换升级,建筑外墙修补和消防改造及视频安防等。在暑期施工中,在电力设备安装完成后中心协同专业调测技术人员先后完成变电站一次设备调试与二次设备调试。并且一次调测成功,一次开车运行成功,圆满的完成了主体电力开关控制设备的安装运行。 由于在安装新电力设备期间,在炎热的暑期施工,校园用电负荷大,中心分析安装期间可能出现的各种问题,精心组织合理调配,在更换调试新设备的同时对原有老旧设备进行系统的维护保养,从而在新设备安装调测期间避免出现因为设备之间的技术匹配问题造成长时间大面积停电等突发情况的发生,确保施工安全与进度。同时,在施工中克服台风“利奇马”过境所带来的不利影响,认真组织校园电力防汛工作,迅速处置了35千伏变电站突发的汛情隐患,确保了设备安装调试的安全进行。 经过2个多月的安装与调试,如期实现了35千伏变电站的更新升级并成功投运,保障了校区电网的安全运行。同时,进一步优化了配电方式、强化了配电安全,提高了配电效率。
